巢湖蓝光芙蓉香颂项目复工进度汇报(2024.6.1-2024.6.7)

[复制链接]
发表于 2024-6-12 21:08:57 | 显示全部楼层 |阅读模式
复工进度简报:

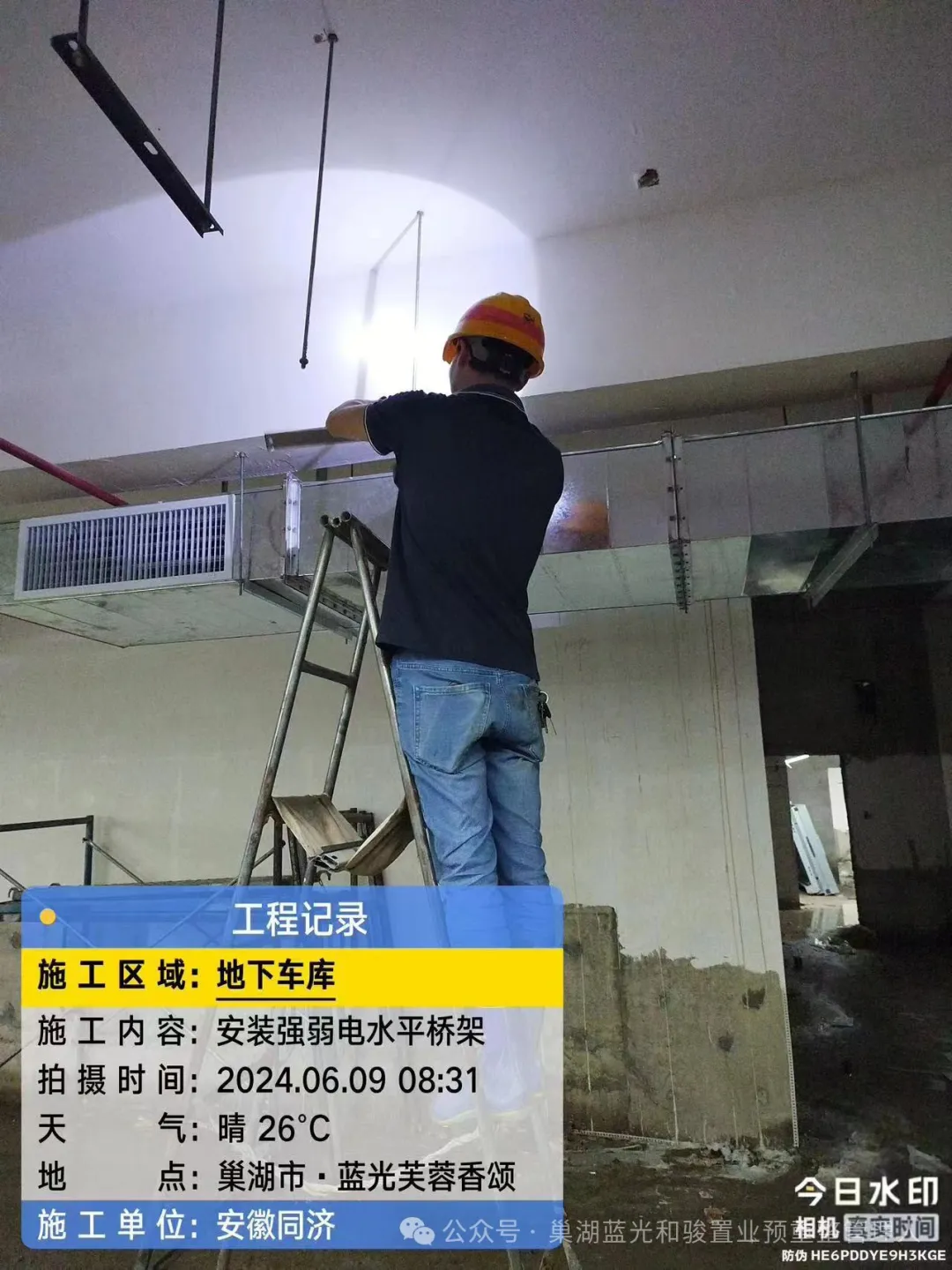

1、室内进度:公装:吊顶已完成,墙地砖完成95%,油漆完成30%;防火门、入户门:防火门安装完成85%、入户门安装完成90%;门、窗:窗框、固定玻璃及阳台推拉门已安装完成;幕墙钢雨棚:完成75%;电梯:安装完成55%;智能化及三网:管线疏通、穿线已完成;有线电视:户内穿线已完成。

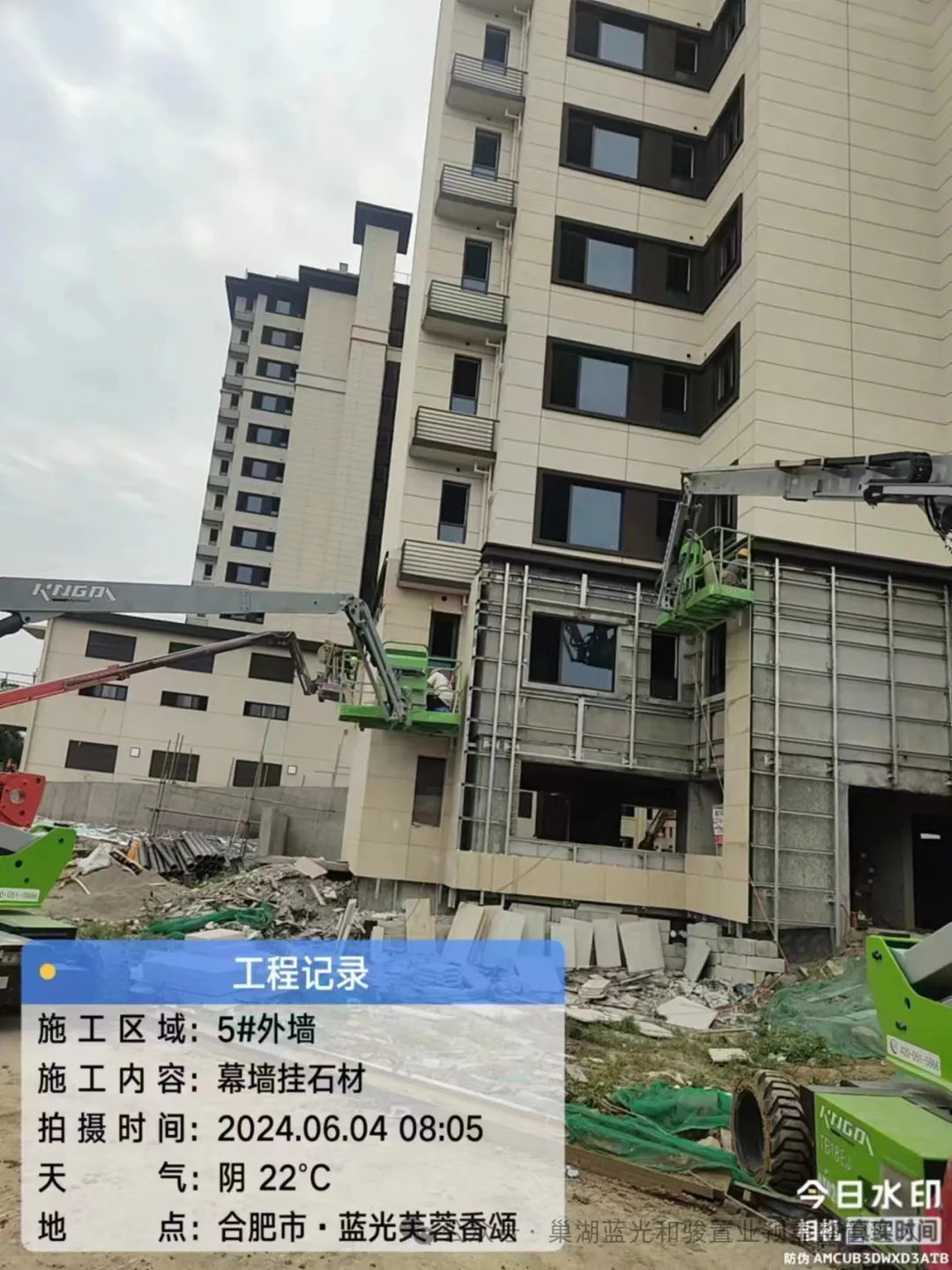

2、立面进度:整体(保温、涂料)已基本完成。

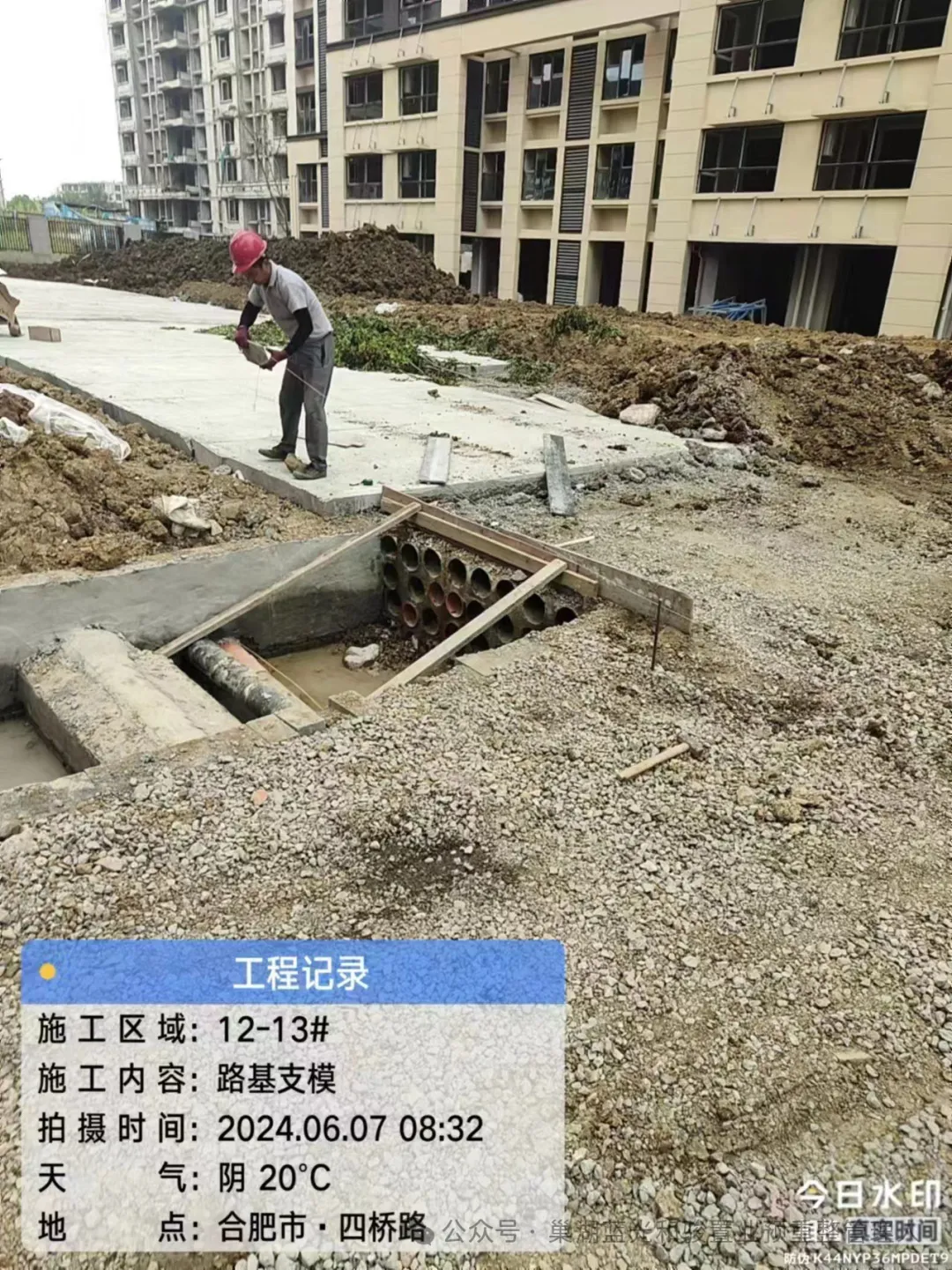

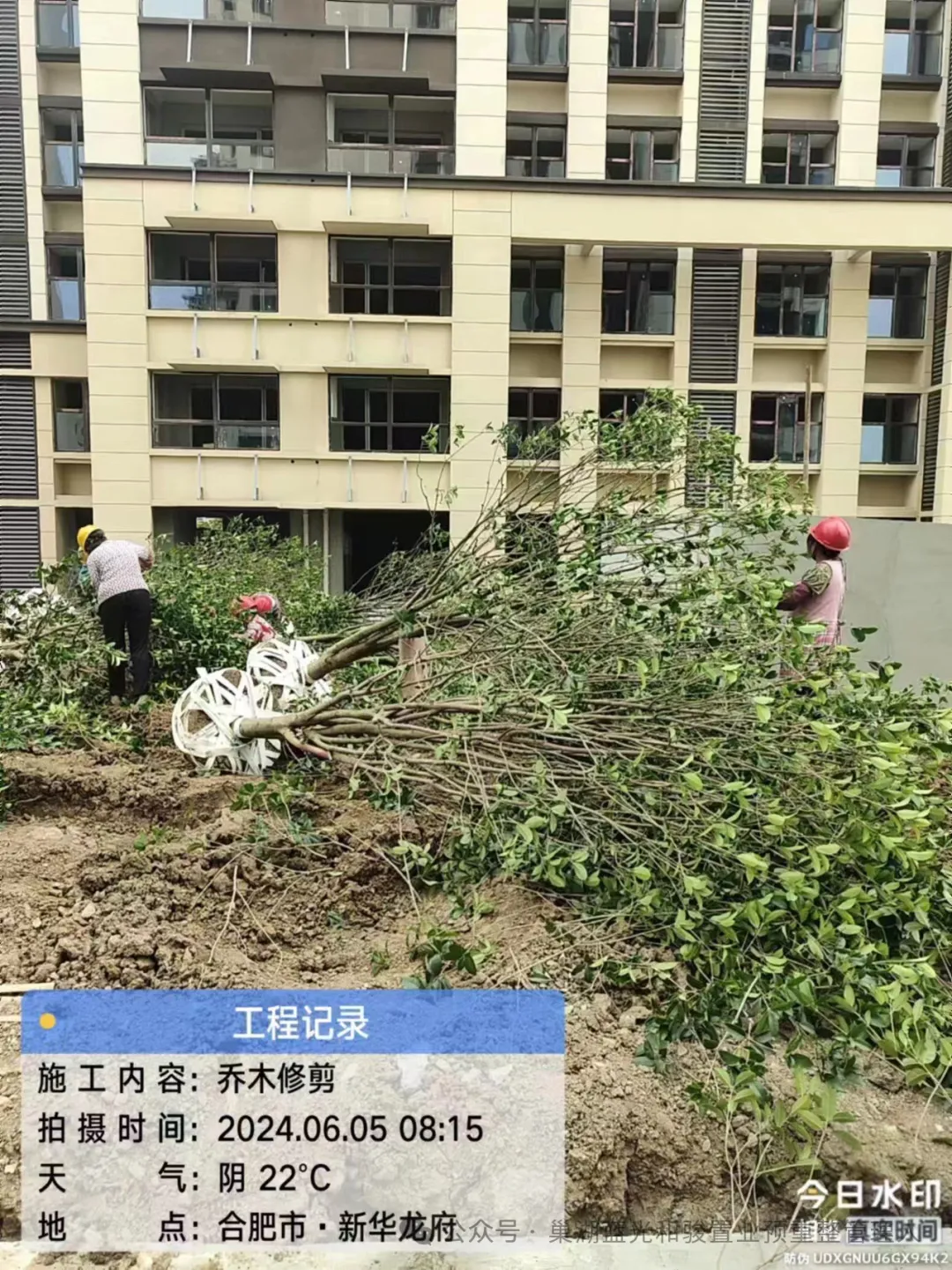

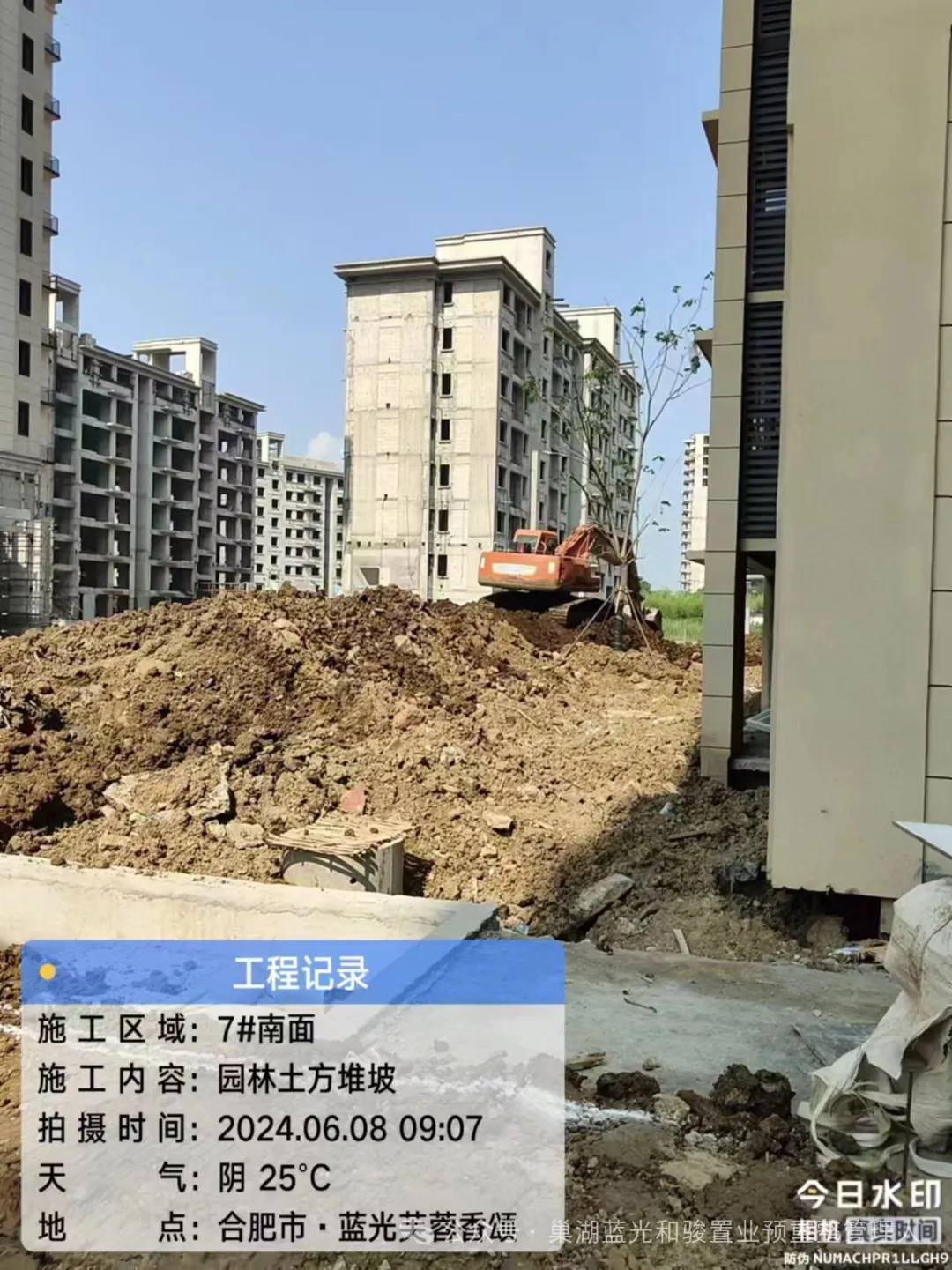

3、总平进度:景观:围墙砌筑完成95%、铁艺栏杆安装完成90%,土方回填完成90%,路基平整、碎石回填完成50%,铺装面硬化完成30%,绿化乔木种植完成20%;总平雨污:雨污水管道施工完成90%。

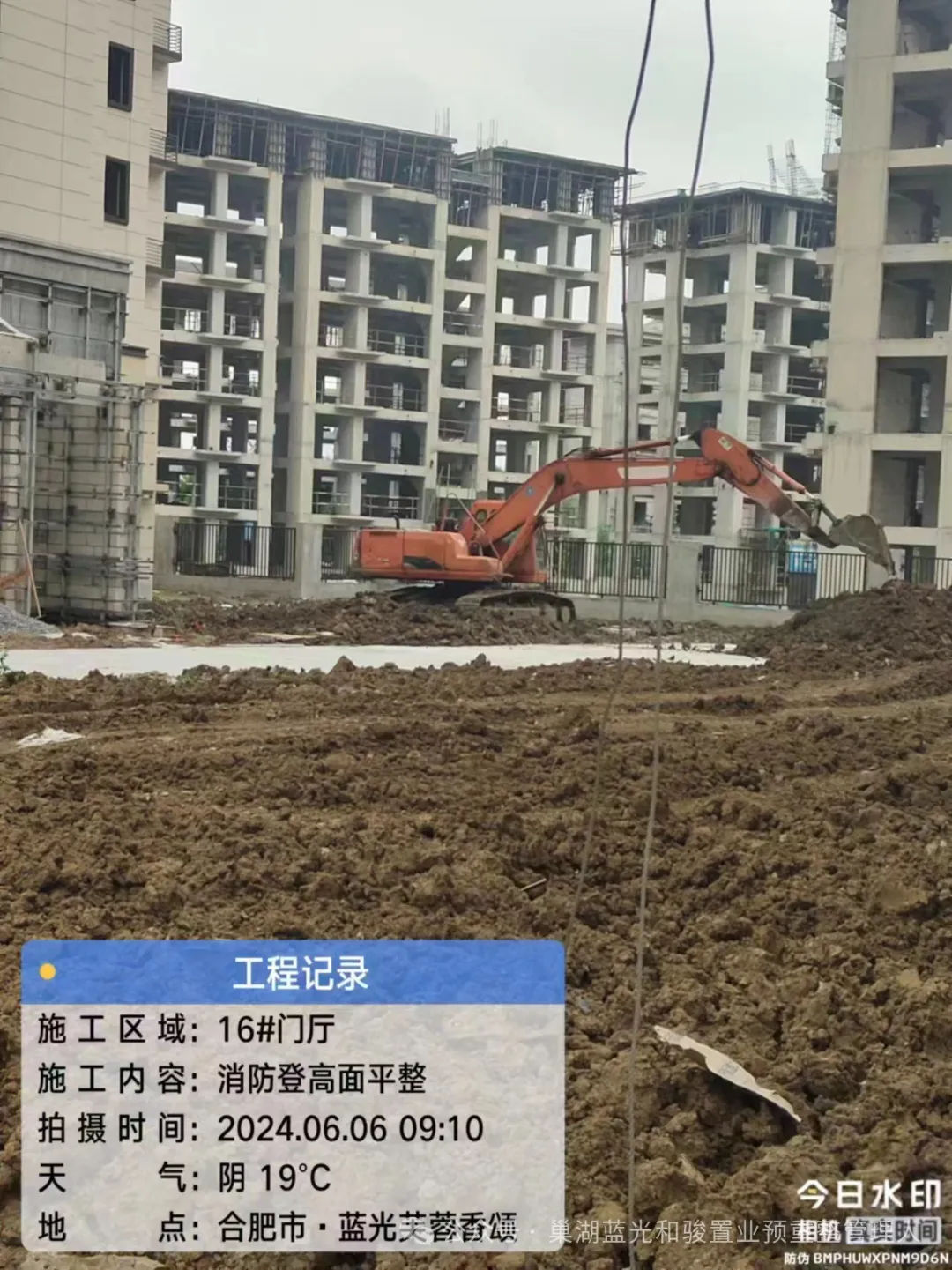

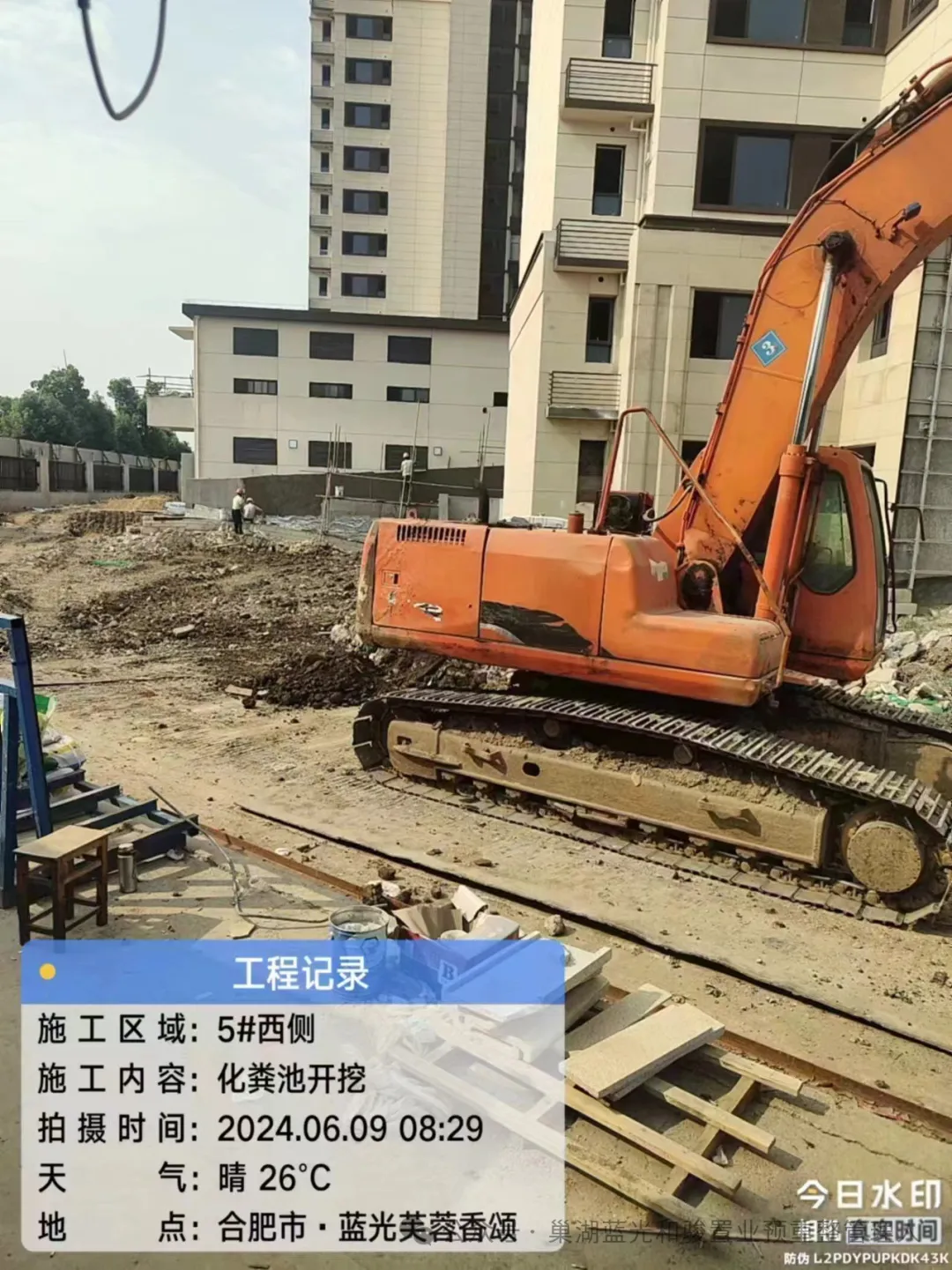

4、配套及地库:供电:P1#、P2#配电房电缆沟、设备基础施工已完成,单体楼电表箱安装已完成,室外管网完成80%;燃气、太阳能:燃气户内立管安装完成95%,太阳能安装完成70%;自来水:施工完成50%;新增地库及人防:已完成;消防:单体楼消防立管、消防箱安装完成,地库风管、消防喷淋主管、支管、报警系统主线已完成,地下室及楼栋桥架安装完成95%,地下室消火栓安装完成60%,消防泵房设备已进场。
验收:资料收集及验收工作推进中(白蚁防治、防雷检测已完成,部分资料已移交档案馆,本周推进电梯验收)。
